Forum Construim România
    • Categorii
    • Recente
    • Taguri
    • Populare
    • Utilizatori
    • Grupuri
    • Înregistrare
    • Autentificare

    A7 Ploiești - Bacău - Suceava

    Scheduled Pinned Închis Moved AUTOSTRĂZI
    4.9k Mesaje 131 Posters 1.8m Vizualizări 14 Watching
    Se încarcă mai multe mesaje
    • Vechi la Noi
    • Noi la Vechi
    • Most Votes
    Răspunde
    • Răspunde ca subiect
    Login pentru a răspunde
    Acest subiect a fost șters. Doar utilizatorii cu privilegii pentru moderarea subiectelor îl poate vedea.
    • M
      mike_us @trismegistul
      ultima editare de mike_us

      @trismegistul said:

      @mike_us Din ce stiu eu, exproprierile suplimentare sunt doar pentru relocarea unor retele de utilitati, impactul lor nu este atat de mare incat sa concluzionam ca tot lotul 3 a stat pe loc ca nu avea exproprierile rezolvate... Sa fim seriosi.

      Hai să ne uităm la o filmare și se vede clar că lotul 3 este încă blocat de exproprieri în septembrie 2026.
      Nu e vorba de ce știu eu sau tu, ci de ceva ce se poate verifica în 5 minute.
      Deci hai să fim serioși înainte să le cerem altora să fie serioși.

      Da, probabil sunt și alte motive. Lotul nu este foarte util până nu încep lucrările pe A8, așa că bănuiesc că și de asta statul nu a tratat exproprierile cu prioritate maximă și nici nu a alocat suficiente fonduri anul trecut.

      1 Reply Last reply
      Răspunde Citează 0
      • F
        Flo87 @mike_us
        ultima editare de

        @mike_us de A13 montan nu putem discuta mai devreme de 2035, dată la care A1 va fi finalizat iar A8 dacă nu finalizat măcar aproape de finalizare.

        M 1 Reply Last reply
        Răspunde Citează 3
        • M
          mike_us @Flo87
          ultima editare de mike_us

          @Flo87 Este exact ce am zis și eu: trei traversări montane simultan sunt imposibile.
          Deci partea montană din A13 ar trebui să vină după ce terminăm A1 și avem deja bucăți consistente din A8.

          Pe termen mediu, prioritatea ar trebui să fie finalizarea A1 și pornirea câtorva loturi critice din A8.
          După mine, Ditrău–Grințieș + Joseni–Ditrău, care este mult mai ușor, ar fi un început foarte bun - exact cum a zis @vancouver.
          Și, bineînțeles, ceva în zona nod A7/A8 –Târgu Frumos, Letcani..., unde traficul este deja foarte greu.

          1 Reply Last reply
          Răspunde Citează 2
          • EmericE
            Emeric
            ultima editare de

            🎥 Autostrada A7 înaintează vizibil spre Pașcani
            📌 Imagini de pe lotul 3 al secțiunii A7 Bacău – Pașcani, între Mircești și municipiul Pașcani.
            📌 Asfaltul este așternut pe aproape întreaga lungime a traseului, pe unele porțiuni fiind așternut inclusiv stratul de uzură, cu premarcaj rutier și sistem de iluminat montat la teren.
            📌 Antreprenorul este mobilizat pe întreaga lungime a acestui lot cu lucrări de montare a drenurilor și a canalizării, amenajare rigolă mediană, montare panouri fonoabsorbante.
            📌 Se lucrează intens la structuri (poduri, podețe, subtraversări drumuri locale), dar și în zona nodului rutier de la Mogoșești-Siret.
            📌 Nu în ultimul rând, continuă aprovizionarea depozitului de materiale pentru structurile necesare nodului de tip turbion de la Pașcani – Sodomeni, aflat la intersecția A7 și A8.

            Antreprenor: ASOCIEREA S.C. SPEDITION UMB S.R.L. – S.C. SA&PE CONSTRUCT S.R.L. – S.C. TEHNOSTRADE S.R.L.
            Lot 3 Mircești - Pașcani: 28,09 km
            Stadiu fizic raportat: 54,6%
            Sursa de finanțare: fonduri europene

            19K views · 238 reactions | 🎥 Autostrada A7 înaintează vizibil spre...

            19K views · 238 reactions | 🎥 Autostrada A7 înaintează vizibil spre...

            🎥 Autostrada A7 înaintează vizibil spre Pașcani 📌 Imagini de pe lotul 3 al secțiunii A7 Bacău – Pașcani, între Mircești și municipiul Pașcani. 📌 Asfaltul este așternut pe aproape întreaga lungime a...

            1 Reply Last reply
            Răspunde Citează 3
            • M
              mike_us
              ultima editare de mike_us

              24 SEP 2026 | Autostrada A7, Pod Moldova & Nod Roman Nord/DN2

              24 SEP 2026 | Autostrada A7, Pod Moldova & Nod Roman Nord/DN2
              1 Reply Last reply
              Răspunde Citează 4
              • A
                Adrianb1
                ultima editare de

                Mi se pare doar mie sau lucreaza in paralel pe loturile 1 si 2, ca pentru o deschidere simultana? E adevarat ca o deschidere a lotului 1 cu cateva luni inaintea lotului 2 nu e mare scofala, pentru ca lotul 2 e mai util decat 1, dar era o optiune.

                La podul peste raul Moldova se lucreaza serios, dar nu masiv ca la Cleja sau Nicolae Balcescu. Se vad progrese semnificative, dar nu e furnicar de 2-300 de oameni pe pod. Par ca isi trag un pic rasuflarea.

                M 1 Reply Last reply
                Răspunde Citează 2
                • M
                  mike_us @Adrianb1
                  ultima editare de

                  @Adrianb1 Nu văd ce ar putea face 200–300 de oameni pe un pod de 600 m, adică aproximativ jumătate cât Cleja, unde toți pilonii sunt terminați, toate grinzile sunt montate și peste jumătate de pod este deja la armare.
                  Nemaivorbind că aici nu cred că urgența este aceeași.
                  Pe Bacău–Pașcani sunt multe structuri mici și medii, deci probabil echipele sunt mai răsfirate.

                  Eu credeam că vor da drumul mai întâi la lotul 1, dar Radu PDrum spune că ar urma să le deschidă pe amândouă spre sfârșitul anului.
                  Totuși, din ce se vede în teren, lotul 1 este clar mai avansat.

                  1 Reply Last reply
                  Răspunde Citează 1
                  • ncbN
                    ncb
                    ultima editare de

                    A7/Tren/apus/viaduct Filipesti
                    1 Reply Last reply
                    Răspunde Citează 4
                    • M
                      mike_us
                      ultima editare de

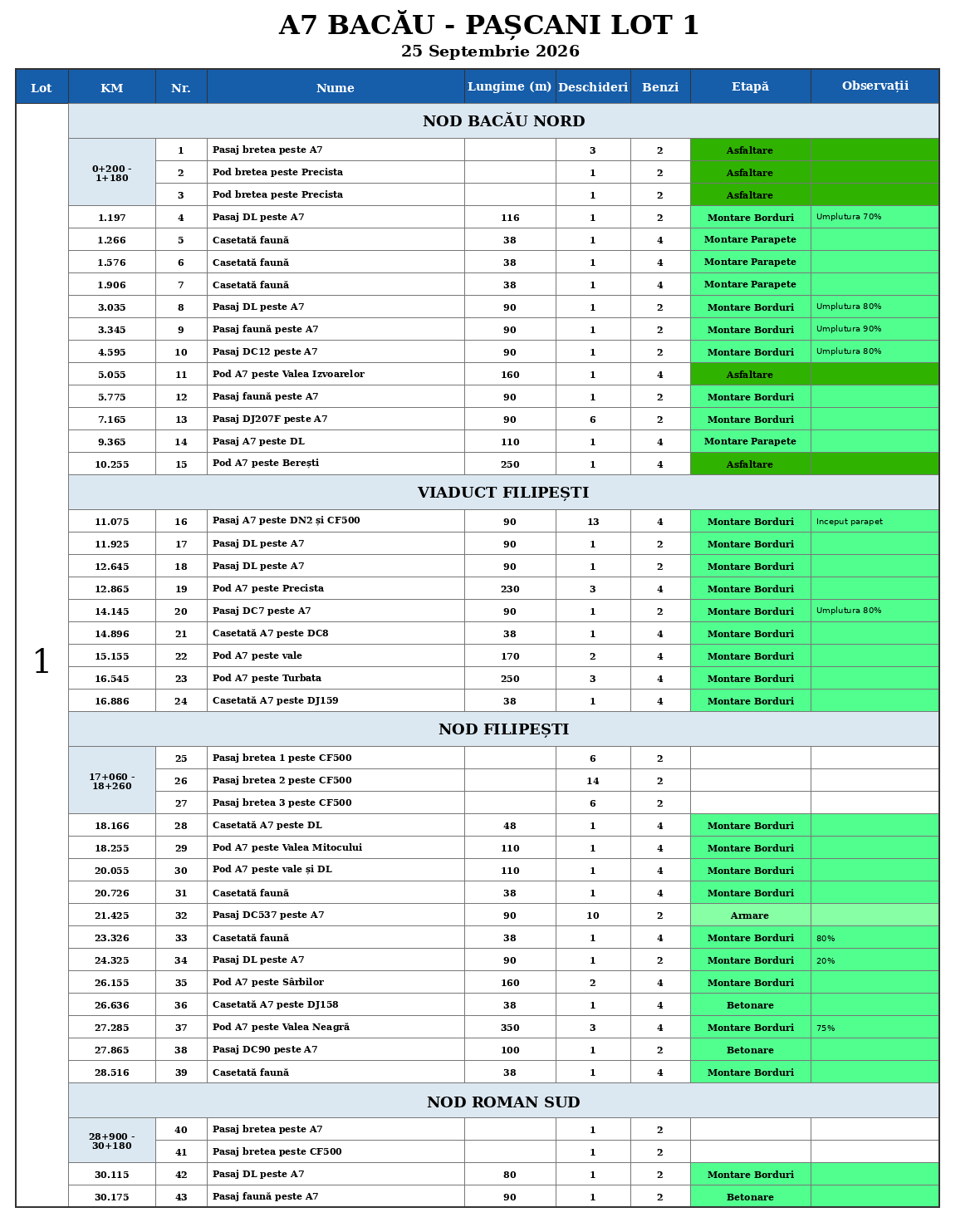

                      Lista structurilor pentru Bacău–Pașcani, Lotul 1.
                      În afara nodurilor de la Filipești și Roman Sud, structuriștii au aproape terminat lucrările.
                      Și la noduri se vede progres, dar nu le-am actualizat în raportul de azi; dacă este interes, le pot face separat.


                      1 Reply Last reply
                      Răspunde Citează 6
                      • M
                        mike_us
                        ultima editare de

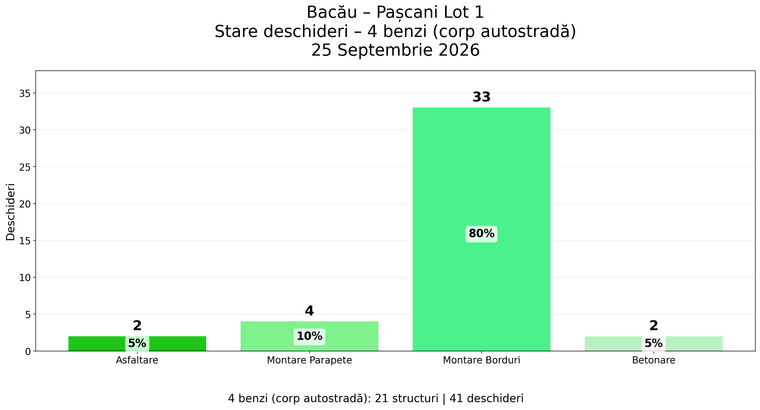

                        Structuri corp autostradă – 4 benzi

                        La ultima filmare, de acum două săptămâni, spuneam că probabil toate structurile de pe corpul autostrăzii vor fi gata până la sfârșitul lunii. La filmarea de azi, 25 septembrie, practic asta s-a și întâmplat. Au apărut deja primele structuri cu parapete și asfalt, iar bordurile sunt montate aproape peste tot.


                        Structuri supratraversări – 2 benzi
                        Aici a mai rămas supratraversarea cea mai lungă, cu 10 deschideri, unde mai trebuie terminată armarea și apoi suprabetonarea. La restul structurilor, structuriștii au cam încheiat lucrările principale; în schimb, mai este încă destul de lucru la umpluturile de pământ din laterale


                        1 Reply Last reply
                        Răspunde Citează 4
                        • ncbN
                          ncb
                          ultima editare de

                          https://youtube.com/shorts/LhFzuRTgHYc?is=dNCAJpI2mTsC78MU

                          1 Reply Last reply
                          Răspunde Citează 3
                          • M
                            mihai
                            ultima editare de

                            #A7 Bacău Pașcani #autostradaa7 LOT 3 - Stadiul lucrarilor 25 septembrie 2026
                            1 Reply Last reply
                            Răspunde Citează 4
                            • M
                              mihai
                              ultima editare de

                              AUTOSTRADA A7 Bacău - Roman Nord | Stadiul lucrărilor la 25.09.2026
                              1 Reply Last reply
                              Răspunde Citează 10
                              • A
                                Azzl
                                ultima editare de

                                Autostrada A7 Bacău–Pașcani | Loturile 1 și 2 | Stadiu lucrări – Septembrie 2026
                                Duta CD 1 Reply Last reply
                                Răspunde Citează 6
                                • Duta CD
                                  Duta C @Azzl
                                  ultima editare de

                                  @Azzl Hai ca se poate sa devina Scrio mai profi!

                                  1 Reply Last reply
                                  Răspunde Citează 3
                                  • S
                                    Scorbaci
                                    ultima editare de

                                    În sfârșit mi se pare că UMB a optimizat foarte bine fluxul de execuție pe A7. Terasamentele, structurile, asfaltările și lucrările de finisare merg în paralel, fără să mai pară că se mută resursele în disperare de pe un front pe altul. Majoritatea structurilor sunt deja închise sau foarte avansate. Pentru prima dată în ultimii ani pare un șantier ajuns la maturitate, cu fronturile bine sincronizate.

                                    A M 2 Replies Last reply
                                    Răspunde Citează 7
                                    • S
                                      snake69fast
                                      ultima editare de

                                      Nod autostrada A7 Săbăoani, 27 septembrie 2026
                                      1 Reply Last reply
                                      Răspunde Citează 5
                                      • S
                                        snake69fast
                                        ultima editare de

                                        Pod A7 peste râu Moldova, Nod Roman Nord, 27 septembrie 2026
                                        1 Reply Last reply
                                        Răspunde Citează 8
                                        • S
                                          snake69fast
                                          ultima editare de

                                          Nod autostrada A7 Roman Vest, 27 septembrie 2026
                                          1 Reply Last reply
                                          Răspunde Citează 5
                                          • S
                                            snake69fast
                                            ultima editare de

                                            Turbion autostrada A7- A8, 27 septembrie 2026
                                            1 Reply Last reply
                                            Răspunde Citează 3

                                            Hello! It looks like you're interested in this conversation, but you don't have an account yet.

                                            Getting fed up of having to scroll through the same posts each visit? When you register for an account, you'll always come back to exactly where you were before, and choose to be notified of new replies (either via email, or push notification). You'll also be able to save bookmarks and upvote posts to show your appreciation to other community members.

                                            With your input, this post could be even better 💗

                                            Înregistrare Autentificare
                                            • First post
                                              Last post
