Forum Construim România
    • Categorii
    • Recente
    • Taguri
    • Populare
    • Utilizatori
    • Grupuri
    • Înregistrare
    • Autentificare

    A7 Ploiești - Bacău - Suceava

    Scheduled Pinned Închis Moved AUTOSTRĂZI ȘI DRUMURI
    2.4k Mesaje 87 Posters 701.2k Vizualizări 11 Watching
    Se încarcă mai multe mesaje
    • Vechi la Noi
    • Noi la Vechi
    • Most Votes
    Răspunde
    • Răspunde ca subiect
    Login pentru a răspunde
    Acest subiect a fost șters. Doar utilizatorii cu privilegii pentru moderarea subiectelor îl poate vedea.
    • P Deconectat
      PaulS @Azzl
      ultima editare de

      @Azzl Din pacate majoritatea dronarilor sunt pe celalalt forum. ( cel putin cei care fimeaza mai des loturile din A7 ). Cred ca acolo ar fi indicat sa pui intrebarea pt a afla un raspuns direct de la ei.

      A 1 Reply Last reply Răspunde Citează 0
      • A Deconectat
        Azzl @PaulS
        ultima editare de

        @PaulS Am “ban” acolo. :))

        P 1 Reply Last reply Răspunde Citează 3
        • P Deconectat
          PaulS @Azzl
          ultima editare de

          @Azzl Din ce se vede din drona, la terasamente nu par sa fie probleme ( cel putin asa cred eu ). Sunt sigur ca pana prin august 2026 o sa fie asfalt pe o mare din cele 4-5 loturi ramase.

          A 2 Replies Last reply Răspunde Citează 0
          • A Deconectat
            Azzl @PaulS
            ultima editare de

            @PaulS asta era perceptia mea. Da. Spre Pascani se cam termina structurile lungi si grele la nord de Bacau. Mai sunt totusi.

            1 Reply Last reply Răspunde Citează 0
            • M Conectat
              mike_us @vm75
              ultima editare de mike_us

              @vm75
              Mulțumesc! Am făcut ambele tabele — cel cu structurile și cel cu plățile — pentru că, noi, românii, discutăm prea des pe emoții, nu pe date.
              Dacă sunt utile măcar pentru 2–3 oameni raționali, timpul a meritat.

              O să refac tabelul și să includ structura menționată; dacă mai vezi greșeli, le corectez.
              Probabil o să pun și o coloană cu data, ca să urmărim durata operațiilor.
              Structurile „Balastiera” și „Răcăciuni” nu aveau lungime în video, le-am estimat — dacă știi valorile exacte, le schimb.

              Și mie mi se pare foarte bun progresul pe Adjud–Răcăciuni, pe lot nu sunt structuri lungi, deci aprilie pare un termen realist.
              Pe Adjud–Bacău, deși sunt în urmă la structuri, terasamentul merge bine
              Următorul lot până la Roman pare și el destul de simplu — dacă nu apar blocaje și o sa plătească la timp, nu am nicio emoție că ajung fără probleme cel puțin până la Roman toamna viitoare.

              A 1 Reply Last reply Răspunde Citează 2
              • A Deconectat
                Azzl @mike_us
                ultima editare de

                @mike_us este util pentru mine. #rezist :))

                1 Reply Last reply Răspunde Citează 1
                • M Conectat
                  mihai
                  ultima editare de

                  @Iulian @PaulS domnilor, va rog, nu are sens sa escaladam inutil discutia.

                  P 1 Reply Last reply Răspunde Citează 3
                  • P Deconectat
                    PaulS @mihai
                    ultima editare de PaulS

                    @mihai Poftim ?
                    Chiar am ajuns sa mai bagi in aceasi oala cu omul ala ? 🤣
                    Va doresc mult spor, din pacate discutiile au ajuns mult prea jos pe acest forum.

                    1 Reply Last reply Răspunde Citează -5
                    • A Deconectat
                      Azzl @PaulS
                      ultima editare de

                      @PaulS cred ca pe ultimul lot nu o sa fie mare forfota datorita acelor probleme legale (caminul de batrani si o ferma) sau daca vin fonduri SAFE cine stie…. Poate primesc OIL si spre SV

                      F 1 Reply Last reply Răspunde Citează 3
                      • F Deconectat
                        Flo87 @Azzl
                        ultima editare de

                        Lotul 3 Bacău - Pașcani va fi gata în termenul PNRR doar până la Mogoșești-Siret, așa se evită orice probleme legate de fermă sau căminul de bătrâni.

                        1 Reply Last reply Răspunde Citează 1
                        • ncbN Deconectat
                          ncb
                          ultima editare de

                          AUTOSTRADA A7 Stadiul principalelor structuri Focșani - Adjud la 25.10.2025
                          1 Reply Last reply Răspunde Citează 9
                          • N Deconectat
                            NaumelGheorghiu @mihai
                            ultima editare de

                            @mihai Buna ziua. Aproape total de acord. La A0 Cernica, la biscuti, au fost probleme. Ca zvon, infiltratii. Cand proiectantul a oferit solutia s-au reapucat de treaba. Se vede si pe filmari.

                            1 Reply Last reply Răspunde Citează 3
                            • M Conectat
                              mike_us
                              ultima editare de mike_us

                              Se mișcă extraordinar!

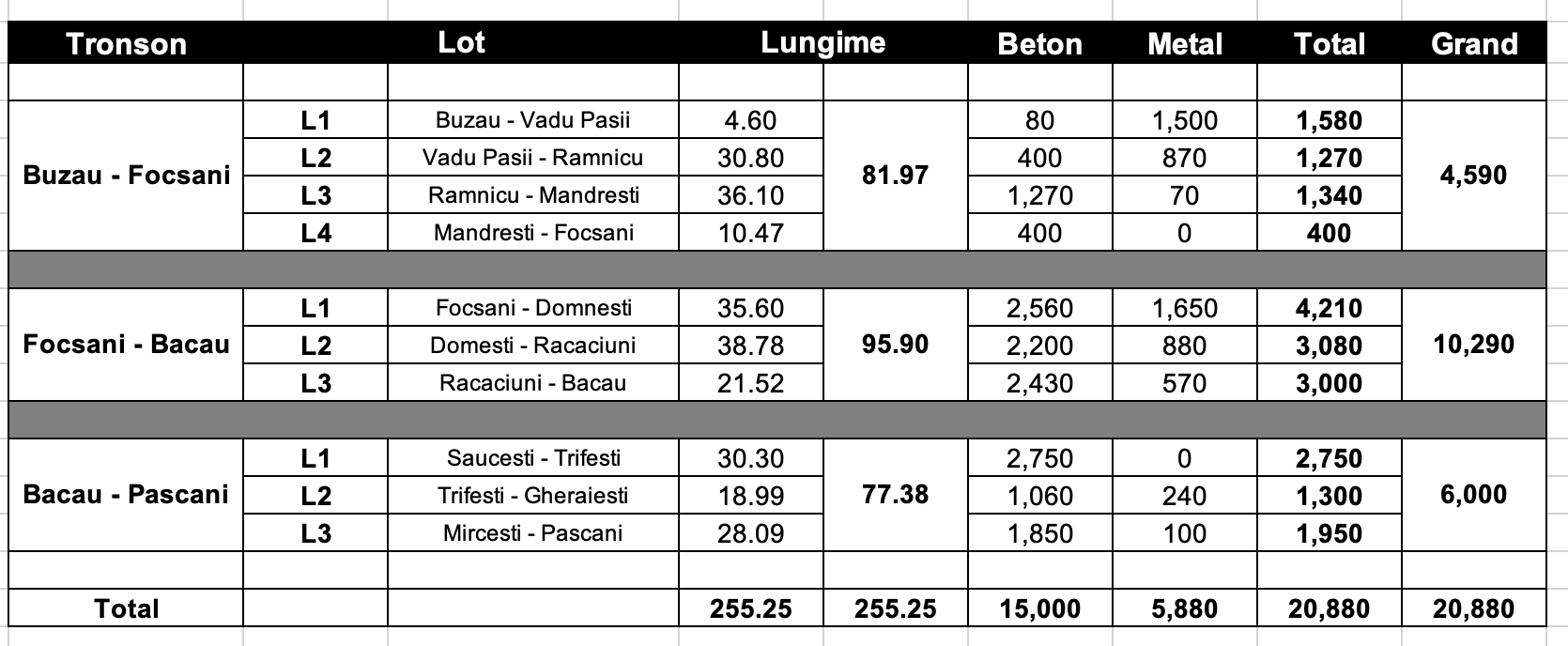

                              Am pus mai demult un tabel cu structurile și lungimea loturilor.
                              Focșani–Bacău, loturile 1 și 2, sunt de departe cele mai dificile — atât ca lungime, cât și ca număr de structuri.

                              Pronosticul meu, pe care îl consideram optimist, era că până la 1 decembrie vor fi gata cu toate structurile la nivel de beton.
                              Au depășit și acel pronostic — vor termina deja în noiembrie.
                              Putna (760 m), care este deja ultima structură mare, este betonată în proporție de aproximativ 50%, și asta în doar câteva zile.

                              1 Reply Last reply Răspunde Citează 3
                              • A Conectat
                                Adrianb1
                                ultima editare de

                                Nu stau bine la Susita, Tisita si nodul Adjud. Primele 2 sunt mult in urma, nodul inca se poate face pentru ca e foarte mic. La Tisita daca nu au nici macar pilotii forati nu se poate face mare lucru, chiar daca e mic.

                                T 1 Reply Last reply Răspunde Citează 0
                                • T Deconectat
                                  trismegistul @Iulian
                                  ultima editare de

                                  @Iulian Focsani Bacau cam 10-11.000 ml de pod și pasaj, Bacău Pașcani cam 5000.

                                  1 Reply Last reply Răspunde Citează 0
                                  • T Deconectat
                                    trismegistul @Adrianb1
                                    ultima editare de

                                    @Adrianb1 Am vazut detaliată analiza pe structuri pe pagina băieților de la Moldova Vrea Autostradă.

                                    Podul de la balastieră zic eu ca are 199.5metri. @mike_us
                                    Link: https://www.facebook.com/share/p/17Ap6b6kek/?mibextid=wwXIfr

                                    1 Reply Last reply Răspunde Citează 0
                                    • M Deconectat
                                      MihaiD
                                      ultima editare de

                                      Putna e betonat săptămâna viitoare, Susita și nodul Adjud peste încă o săptămână. Ce-o sa facă după 10 noiembrie, o sa se înghesuie toată lumea la Tisita? Nu vor ataca spre Racaciuni?

                                      1 Reply Last reply Răspunde Citează 2
                                      • M Conectat
                                        mihai
                                        ultima editare de

                                        Autostrada A7 - Bacău - Pașcani, Lot 2, Filmare Integrală, UMB [20.08.2025 / Ep. 17 - 37.6%]
                                        1 Reply Last reply Răspunde Citează 1
                                        • M Conectat
                                          mike_us
                                          ultima editare de

                                          Dacă are cineva acces la lungimea structurilor și mă poate ajuta să le verific, ar fi perfect.

                                          Se observă că pe Focșani–Bacău doar loturile 1 și 2 au aproape dublul lungimii structurilor de pe Buzău–Focșani.
                                          Sper să nu fi greșit.

                                          Atât lotul 1, cât și lotul 2 vor avea structurile finalizate anul acesta — ceea ce arată încă o dată cât de mult a crescut capacitatea UMB de la un an la altul.


                                          1 Reply Last reply Răspunde Citează 0
