A0 centura București la nivel de autostradă
-
Și chiar trei fiind, nici unul nu poartă centura de siguranță...
-
-
-
UMB făcea lotul ăsta în pauza de masă. Am emoții și pentru Decembrie 2026.
-
@daniel22_22 De acord!
-
-

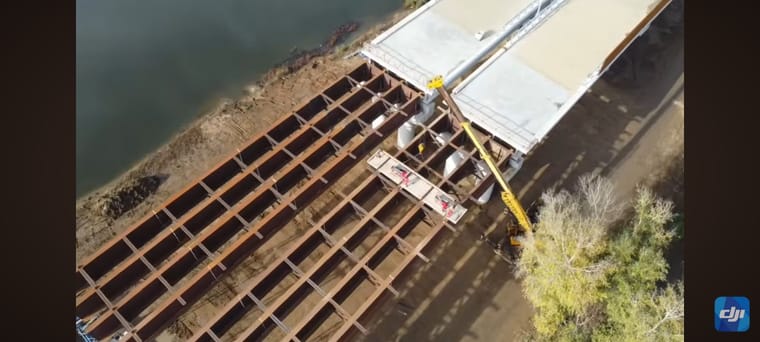

In sfârșit au început să instaleze predale!
-
@Iulian Au timp berechet — chinezii de alături nu termină mai devreme de mai/iunie 2026.
La UMB, ce mai rămâne dacă la sfârșit de an au grinzile sus și probabil și marea majoritate a predalelor? -
@mike_us : Ești chiar optimist cu chinezii. Eu nu cred ca mai devreme de 1 Decembrie 2026.
-
@mike_us Ar fi frumos din partea UMB să dea drumul la supratraversarea aia !
La chinezi nu se va întâmpla, anul ăsta ! -
-
@ncb

Asta de ieri. -
@Iulian aparent aia este o platforma de lucru by UMB style :) Cel putin eu personal apreciez ingeniozitatea gasita in a rezolva rapid o problema.
-
@Azzl asa mi s-a părut și mie, că ar tăia punctele de ancorare care au fost sudate.
-
-
*𝗟𝘂𝗰𝗿𝗮̆𝗿𝗶 𝗹𝗮 𝗿𝗲𝘁̦𝗲𝗹𝗲𝗹𝗲 𝗲𝗹𝗲𝗰𝘁𝗿𝗶𝗰𝗲 𝗶̂𝗻 𝘇𝗼𝗻𝗮 𝗻𝗼𝗱𝘂𝗹𝘂𝗶 𝗿𝘂𝘁𝗶𝗲𝗿 𝗔𝟬-
𝗗𝗡𝟭𝗔Am fost pe șantierul 𝗟𝗼𝘁𝘂𝗹𝘂𝗶 𝟭 al 𝗔𝘂𝘁𝗼𝘀𝘁𝗿𝗮𝘇𝗶𝗶
𝗕𝘂𝗰𝘂𝗿𝗲𝘀𝘁𝗶𝘂𝗹𝘂𝗶 #𝗔𝟬 𝗡𝗼𝗿𝗱, unde activitatea
constructorului este intensă, chiar dacă vremea destul
instabilă.Stadiul principalelor lucrări este următorul:
✅️ se execută lucrări de relocare a liniei de înaltă
tensiune în zona nodului rutier cu DN1A;
✅️ a fost realizată o deviere provizorie a liniei electrice
pentru a asigura continuitatea furnizării de electricitate
până la finalizarea relocării definitive;
✅️ 63 de relocări de utilități publice sunt în curs de
execuție (90%) sau urmează sa intre in aceasta fază;
✅️ se realizează rampa de urcare pentru pasajul care
va supratraversa linia feroviară și râul Colentina;
✅️ continuă montarea grinzilor la pasajul peste calea
ferată și se lucrează la montarea predalelor.
✅️ este în curs de finalizare stabilizarea terenului de
fundare (94%);
✅️ continuă lucrările de umpluturi terasament (55%);
✅️ continuă realizarea stratului de formă (60%);
✅️ continuă realizarea fundației din balast (31%);
✅️ se lucrează la podețele casetate (90%);
✅️ continuă forarea, armarea și turnarea piloților la
podul pe autostradă peste râul Bâldana;
✅️ continuă lucrările la restul structurilor.🚧 Activitatea este una susținută, iar pe șantier sunt
mobilizați 771 muncitori și 263 utilaje + 330 camioane
pentru transportul materialelor.ℹ️ Acest prim tronson cuprins între DN1 și DN1A va fi
finalizat înainte de termenul contractual cu circa 6 luni
(mai - iunie 2026). Vă reamintesc că am demarat
execuția lucrărilor pe acest lot în luna martie a acestui
an, iar finalizarea integrală a acestora va avea loc la
sfârșitul anului viitor.📍 Traseul Lotului 1 A0 Nord are o lungime de 17,5 km,
între A1 și DN1, de la Dragomirești la Corbeanca, pe
teritoriul județelor Ilfov (Dragomirești-Vale, Buftea,
Mogoșoaia, Corbeanca) și Giurgiu (Joița, Săbăreni)*Irinel Ionel Scriosteanu
-
-
-
Multumim Alberto (Adix). -
Hello! It looks like you're interested in this conversation, but you don't have an account yet.
Getting fed up of having to scroll through the same posts each visit? When you register for an account, you'll always come back to exactly where you were before, and choose to be notified of new replies (either via email, or push notification). You'll also be able to save bookmarks and upvote posts to show your appreciation to other community members.
With your input, this post could be even better 💗
Înregistrare Autentificare
