DX14+A14 - Autostrada Nordului Satu Mare - Baia Mare – Dej - Suceava
-
@MihaiD toate ca toate dar parca as tinde sa cred ca Bolojan se pricepe atat sa citeasca un deviz (si aici ma refer in modul cum a fost intocmit nu doar liniile din acesta) cat si care sunt costurile de constructie etc.
Nu ma intelege gresit. Este mai mult decat necesara constructia centurii. Dar sa vedem si din punct de vedere tehnic. Este intradevar un viaduct prin albia raului Moldova lung de cativa km. Dar acum vb de HP. Restul traseului e lunca raului nu implica structuri fenomenale. Cu toate astea vb de aproximativ 18 mil/km. ???? Parca pentru HP tot mult. Din 180 mil presupun ca 30 mil din C+M reprezinta capitolele 7.1 si 7.2 din devizul general. Adica rezerva de implementare si marja de buget (25% din C+M). Acum acesti bani nu este obligatoriu a fi cheltuiti daca nu se face dovada ca au crescut preturile etc dar corect este sa-i blochezi in buget. Poate nu prevedem 25 %. Sa mearga pe 10%. Asta deja reprezinte undeva la 10-15 mil. Plus 7.2 uite ca se fac cateva zeci de milioane deblocati cu care se pot face multe.
Zic si eu. -
Și când mă gândesc că unul care a terminat liceul la 35 de ani a spart 60 mld lei (Sper ca nu gresesc suma) care se vad nicăieri. Ce blestem pe țara asta.........
-
La Gura Humorului problema e serioasa; nu exista loc de manevra, daca fac o prostie care nu se poate reconfigura apoi in DX sau A nu o sa aibe cum sa mai faca inca un DX pe langa. Cred ca e mai important sa faca ceva bine chiar decat sa il faca pentru ca nu vrea nimeni sa demoleze aia 180 de milioane si sa o ia de la capat.
Si daca tot o fac, ar trebui sa faca un nod spre Suceava care sa fie dupa giratorul de la Paltinoasa sau sa il inlocuiasca pe ala ca sa rezolve problema aproape complet pe moment. Ar fi ideal daca s-ar duce pana in A7, ca nu e departe, dar merge si fara.
Pe traseul asta de la Bistrita la Suceava viteza medie de deplasare e cam 55 km/h si cam 180 km. Waze zice ca la ora asta, fara trafic, viteza ar fi de 65 km/h, dar duminica drumul dureaza cu 30 de minute mai mult, aproape toate din cauza aglomeratiei de la Gura Humorului (calculat de la iesirea din Bistrita la intrarea in Suceava, deci traficul in cele 2 orase e exclus). Bucata de la Gura Humorului ar evita alea 30 de minute.
-
El i-a transmis premierului și scrisoarea prin care CJ Suceava se angajează să asigure fonduri pentru jumătate din cofinanțarea guvernului, dar acesta a rămas pe poziție, cerând doar reducerea devizului.Președintele Șoldan a arătat că a urmează ca devizul să fie refăcut, ceea ce va duce la prelungirea cu cel puțin o lună de zile a aprobării Hotărârii de Guvern privind centura Gura Humorului.
-
Suntem la tarabă. Nu doar care dă mai puțin, ci și cum. Vom vedea dacă și cum reducerea asta făcută la modul ăsta afectează viitoarea autostradă (inclusiv din perspectiva costurilor) și dacă da, cui prodest? Mie nu-mi place, până acum.
-
@MihaiD sa nu uitam ca nu mai diacutam de centura la nuvel de autostrada ci la nivel de Half Profile. Nu stim care sunt exact discutiile. Faptul ca Bolojan a refuzat asumarea CJ-uluj de a acoperi unele costuri imi arata ca nu neaparat de lipsa banilor vorbim. Ci de felul cum s-a calculat investitia. Poate ca acum se discuta la nivel central si de solutiile implementate. Poate sunt naiv dar imi place sa-mi imaginez ca la acea masa a fost o discutie tehnica. Ca de politica si imagine ne-am cam saturat. Cum ar fi ca la investitiile mari sa primeze calculul corect si bugetarea anticipata a investitiei.
-
@Azzl singura declarație publică pe subiect a lui Bolojan e că el a construit în Bihor / Oradea cu valoarea X și nu vede de ce alții nu se pot încadra în valoarea X (ca reper). Ăsta e un argument pe care nu-l accept.
-
Dar daca luam ca model centura Comarnic, 470 milioane lei la 6 km ... Inseamna 70-80 milioane lei / km. La 10 km inseamna 700 de milioane lei, adica 140 milioane €. Mai jos de atat nu prea vad cum ar putea sa ajunga. Doar daca se scurteaza traseul.
-

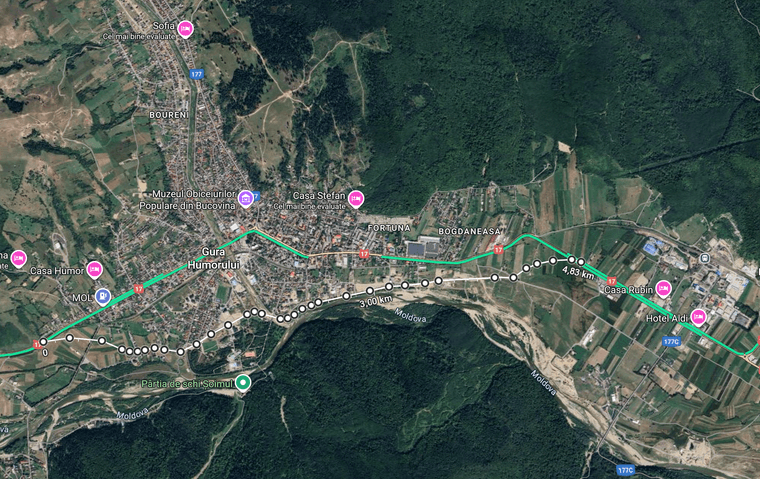

Si totusi Bolojan are 100% dreptate. Iata un traseu posibil de doar 4,8 km! Care pe 65-70% din traseu urmareste strazi existente, 20% este in camp si doar ca. 10-15% trebuie suspendata (pod peste CF in capatul vestic si pod peste pârâul Humor si peste podul deja existent acolo). Chiar mai simplu decat la Comarnic, fara sa treaca nicaieri peste raul Moldova, asa cum se intampla la Comarnic peste Prahova.
Asadar 4,8 km x 50 milioane lei / km = ca. 250 milioane lei = 50 milioane € !!!
QED!

(click pe poza pentru zoom in) -
Am venit cu cofinanțare. Suntem primul consiliu județean din România care punem o cofinanțare de 20% din C+M. Din 180 de milioane de euro, 60 % este pe programul operațional de transport – fonduri europene și 40 % cofinanțare din partea guvernului. Am convenit să pună Consiliul Județean Suceava jumătate din cofinanțarea guvernului, care ar însemna 20% din suma totală. Am avut discuții cu dumnealui [cu premierul Ilie Bolojan] și insistă foarte mult pe reducerea devizului cu 10%. I-am explicat, inclusiv ieri dimineață, că nu sunt eu inginer constructor, cum nu e nici dumnealui, iar prețul real al pieței îl dă licitația.Am drumuri la CJ pe fonduri europene, 85 de milioane de euro, unde am 118 firme înscrise. E clar că prețul final îl va da cel care câștigă licitația pentru că așa se stabilește un preț corect în România. Economia de 10% pe care și-o dorește dumnealui va fi oricum făcută de licitație”, a spus Gheorghe Șoldan.
Președintele Consiliului Județean a afirmat că nu a vrut să fie „încăpățânat” ca prim-ministrul și a refăcut devizul, cu 150 de milioane de euro, inclusiv TVA, arătând că după discuția de vineri, de la guvern, a transmis deja comisiei tehnice de la CNAIR noile date, urmând ca săptămâna viitoare proiectul să fie din nou trecut prin toate cele trei comisii.
